Början på en vattenkraftsrevolution: Unik satsning på Rengård vattenkraftverk
Vattenkraftens unika kombination av att kunna regleras, planeras, lagras och dessutom vara förnybar gör den till ett av de viktigaste kraftslagen i det svenska energisystemet. Den ger oss en trygg elförsörjning och bidrar till klimatomställningen. Men idag förblir stora delar av vattenkraftens potential outnyttjad. För att vattenkraften fullt ut ska kunna bidra till energisystemet i Sverige, krävs insatser för att öka effekten som kan levereras från kraftverken.
Det måste vid varje given tidpunkt produceras lika mycket el som det används för att inte riskera att kraftsystemet kraschar och orsakar elavbrott. Därför behöver det finnas flexibilitet i produktionsanläggningarna att kunna producera el när efterfrågan är hög, men också kunna lagra energi när efterfrågan är låg.
Mer kraft utan att bygga fler vattenkraftverk
Med nuvarande regelverk är det mycket svårt att bygga fler vattenkraftverk i Sverige. Men man kan bygga om och ut de befintliga och på så sätt möjliggöra mer energiuttag utan någon ytterligare påverkan på miljön. Trots detta har inga nybyggnationer inom vattenkraften gjorts på flera decennier – åtminstone inte tills vi beslutade att satsa stort på att renovera och bygga ut Rengård kraftverk.
Unik storsatsning ger mer reglerförmåga
Rengård vattenkraftverk, som ligger i Skellefteälven, togs i drift år 1970 och hade tidigare en effekt på 35 MW. Men eftersom kraftverkets kapacitet inte var lika stor som de andra kraftverken i älven, blev anläggningen en flaskhals som begränsade hela Skellefteälvens förmåga att reglera produktionen beroende på variationen i efterfrågan. Därför beslutade vi som första bolag i Sverige i modern tid att investera i att både uppgradera och bygga ut anläggningen för att öka reglerförmågan och energiproduktionen i kraftverket – en unik satsning som är positiv för hela Sveriges elförsörjning och ett förnybart energisystem.
Med de nya installationerna på Rengård kan vi nu hantera ett större vattenflöde och har därmed fått en fördubblad effekt – från 35 MW till 71 MW. Det gör att anläggningen blivit Skellefteå Krafts största vattenkraftverk i Skellefteälven.
Genom att bygga bort flaskhalsar i kraftproduktionen i älvarna ökar vi flexibiliteten för energiproduktionen får ut mer kraft när systemet behöver det. På så sätt skapar vi utrymme i energisystemet för mer väderberoende kraftproduktion, som vind- och solkraft. För mer el kommer vi att behöva i takt med att fossilt byts ut mot fossilfritt. Tack vare satsningen i Rengård kan Skellefteälven nu i ännu större utsträckning bidra till elektrifieringen av samhället.
Bara början på en vattenkraftsrevolution
Det bästa med Rengård kraftverk är att det bara är början på en liten vattenkraftsrevolution – anläggningen är den första av flera större reinvesteringar i befintliga kraftverk som Skellefteå Kraft planerar med syfte att förnya och effekthöja vattenkraften. Det är vårt sätt att ta ansvar för framtiden och vara en positiv kraft för hela Sveriges elförsörjning.
Effekt: 71 MW
Fakta Rengård
Normal årsproduktion: 205 GWh
Maximalt flöde maskin: 235 m3/s
Fallhöjd: 19 m
Byggår: 1970
Se hur renoveringen gick till
Januari 2025
Vi håller just nu på att avsluta projektet på Rengård. Det nya aggregatet är redo för att tas i bruk och några sista installationer och besiktningar återstår innan det går i kommersiell drift.
Avetablering av barackkontor och boende på området sker nu under januari och sedan kommer platsen att återställas så snart det är möjligt utifrån snö och vinterförhållanden.
Alla Skellefteå Krafts aggregat brukar få ett namn efter vem som har namnsdag dagen då det tas i bruk. Namnet på det nya aggregatet är Malte – så nu har det gamla aggregatet Ylva fått en man vid sin sida i Rengård.
Vi vill passa på att tacka alla partners, leverantörer och närboende för ert samarbete under dessa år. Det har varit ett otroligt spännande projekt att arbeta med och det är väldigt givande att se att vi snart är helt i mål. Tillsammans har vi gjort detta möjligt!
September 2024
Sommarens rivning av valvdammen gick helt enligt planering och var till och med klar innan utsatt tid.

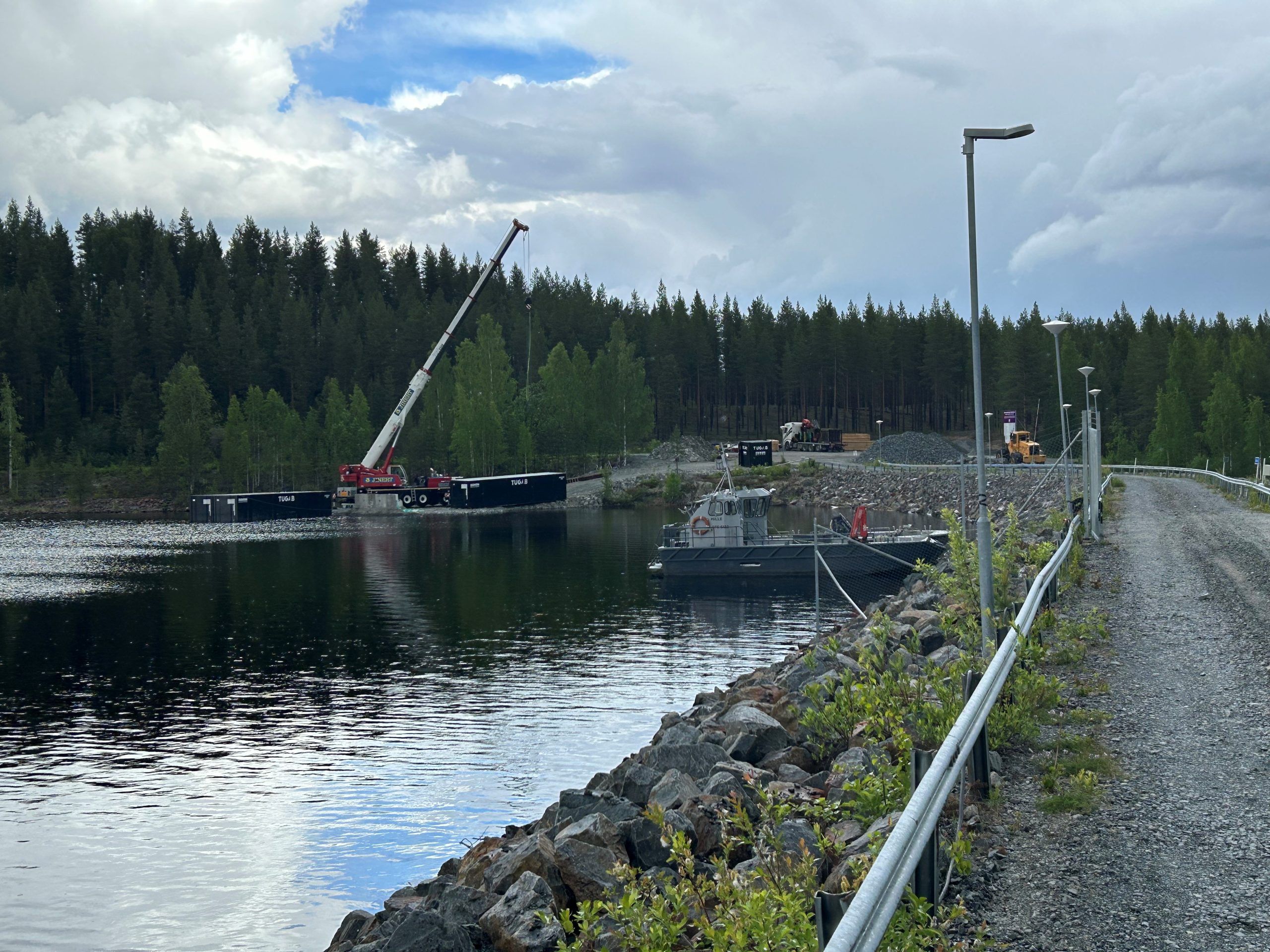

Här nedan kan du se en kort film på hur det såg ut när den specialdesignade pråmen åkte iväg med ett av valvdammens segment.
Juni 2024
Under sommaren pågår det intensivt arbete i Rengård, då valvdammen vid kraftstationen rivs.
Valvdammen, som ligger på uppströmssidan av stationen, byggdes samtidigt som den första kraftstationen 1970. Dammen, ett mellanrum mellan stationen och utskovsdammen, byggdes för att underlätta för en framtida utbyggnad i Rengård.
Redan för 50 år sedan fanns alltså tanken på detta historiska utbyggnadsprojekt.
Skiss på valvdammen i Rengård, här markerad i blått. Nu ska den rivas ner.
Att valvdammen är just i valvform beror dels på att den då står bättre emot vattentrycket, dels att det under byggtiden gett utrymme för arbete närmast den så kallade intagströskeln.
Valvdammen har nu, i och med att byggnationerna börjar närma sig sitt slut, fyllt sitt syfte och ska rivas. Valvdammen har förstärkts inför rivningen för att den inte ska röra sig okontrollerat under arbetet.
Valvdammen är hela 16,5 meter hög och cirka 170 ton tung. För att underlätta nedmonteringen kommer den att ske i etapper.
En specialdesignad pråm kommer att användas. Den dockar mot den delen av valvdammen som ska lyftas. Pråmen fylls med vatten så att den sjunker cirka 1,5 meter. Därefter förankras den del som ska flyttas och vattnet i pråmen pumpas ut, vilket innebär att pråmen lyfter upp segmentet. Sedan kör pråmen iväg med segmentet till dess förvaringsplats.
De svarta pråmarna, till vänster i bild, lyfts ner i Skellefteälven uppströms från stationen.
Januari/februari 2024
Installationerna pågår för fullt i projekt Rengård G2. Parallellt färdigställs anläggningen för de delar som inte ligger på tidplanens kritiska linje.
Här pågår form och armering av det så kallade sugröret för fullt. Sugröret är den del som lever vattnet från turbinen ut till älven igen.
En drönarbild på tillbyggnaden och etableringsområdet vid anläggningen.
Monteringen av turbin och generator fortskrider. Här syns fundamentet för nedre armkors, fundament för stator samt turbinaxeln.
Här syns nedlyft av det nedre armkorset.

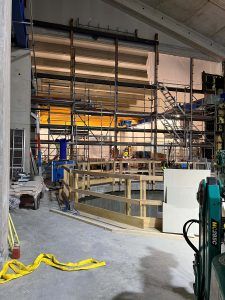

De olika teknikområdena hjälps åt att driva projektet framåt. Här syns färdigställda delar av väggar, tak och golv i fläktrummet.

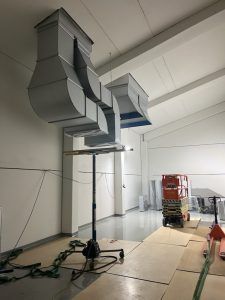

Och här ser vi utvecklingen av monteringen av ventilation.
Kabelstegar och rörstråk behöver i vissa områden att samlas om samma yta.
Ur den aspekten har projektets inriktning att bygga i full 3D varit till stor hjälp i tidsplaneringen av montagen. På så vis har också kollisioner kunnat undvikas.
På anläggningen pågår också installation av elskåp och kabeldragning för processel för fullt.
17 december 2023
Den 21 december nås en viktig milstolpe i projektet Rengård G2. Då infinner sig tidpunkten för tätt hus för turbincentrum.
Detta innebär att nya stationsbyggnaden för nämnda delar är klar, så att installationer som kräver väderskydd och dammskydd kan påbörjas.
Redan under vecka 1 2024 påbörjas installationerna av turbin och generator inne i den nya kraftstationen.
För att klara tätt hus har det pågått ett intensivt arbete.
Rivningsarbetet av skiljeväggen mellan gamla och nya stationen är påbörjad. Viktiga maskindelar är skyddade från damm med provisoriska tält.
Här är väggen sedan nedriven.
Dammluckan till intaget är så stor att den lyfts in i delar och monteras samman på plats.
Gångjärnen för dammluckan till intaget justeras.
Rörinstallationer till värmeväxlare, varmvattenpanna, kylpumpar etcetra, liksom kabelstegar för process- och allmänel, är redan påbörjade i den nya delen.
27 november 2023
Visuellt sker just nu stora förändrar på site, då stora delar av överbyggnaden är förtillverkade och lyfts på plats. På bilderna ovan ses montaget av överbyggnad med utfackningselement.
13 november 2023
Vattenvägen är de delar av kraftstationer som genomströmmas av vatten. På bilderna ovan ses vattenvägen uppifrån respektive nerifrån i den nya tillbyggnaden.
Nu armeras maskinsalsplan och nedströms intagsvägg. Det krävs en hel del byggnadsställning för att genomföra detta jobb.
28 juni 2023
Bilden visar lite grovt var vi är med uppförande just nu. Den del av projektet som utgör byggdelar och stomme för kraftverket är klart till ca 75 %. Hösten 2023 startar på allvar även installation av övrig utrustning som också utgör hjärtat i projektet. Det vill säga Turbin, Generator, Luckor etc.
11 maj 2023

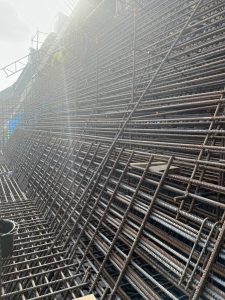

Armering i motljus. Bygget består inte bara av betong. För en konstruktion som utsätts för stora krafter krävs stora mängder armering som skapar hållfasthet i samverkan med betongen.
14 april
Bygget växer fram. Mitt i bild syns en cirkelformad gjutform där fundamentet för generatorn håller på att uppföras. Utmanande logistik innebär i det här fallet att två pumpbilar nyttjas för att nå ut med betong till den brobana som uppförs i bakgrunden. I förgrund syns mätpunkt för utsättning.
18 oktober 2022
Spiralen i ett vattenkraftverk är precis som det låter. Vattnet pressas nerför intaget mot spiralen där vattenstrålen komprimeras och ökar kraften mot löphjulet. Att bygga form till bland annat spiralen i ett vattenkraftverk är ett konstverk i sig. Lite tråkigt är att efter att gjutningen är genomförd så ska all denna vackra träform rivas.
16 augusti 2022
Intagsbacken gjöts med en av entreprenören utvecklad metod genom att använda sig av en överliggande form som sakta glider upp för backen medan man fyller betong uppifrån. Betongen packas medan formen glider uppför backen i anpassad fart så avsnitten nedanför hinner börja ta ihop och stelna innan formen lämnar i sin färd uppåt. Resultatet blir en slät yta som inte behöver någon efterbearbetning.
15 juni 2022
Arbetena med G2 är nu prioriterade i byggnadsdelen B1, turbincentrum (se skiss). Där arbetar vi just nu med att bygga form för spiralen som är en snäckliknande betongkonstruktion som leder in vattnet till turbinen. Det här arbetet sker i tät samverkan mellan oss och våra partners för bygg, turbin och generator. Förutom formbyggning gjuts också i intagsbacken som ingår i B4, den byggnadsdel där vatten leds in mot turbinen. Det pågår även ett förberedande arbete för att kunna påbörja gjutning i B2 – B3, sugröret (sugröret är den del som leder vattnet från turbin ut till älven igen). Se skiss nedan för att se de olika delarna i kraftstationen.

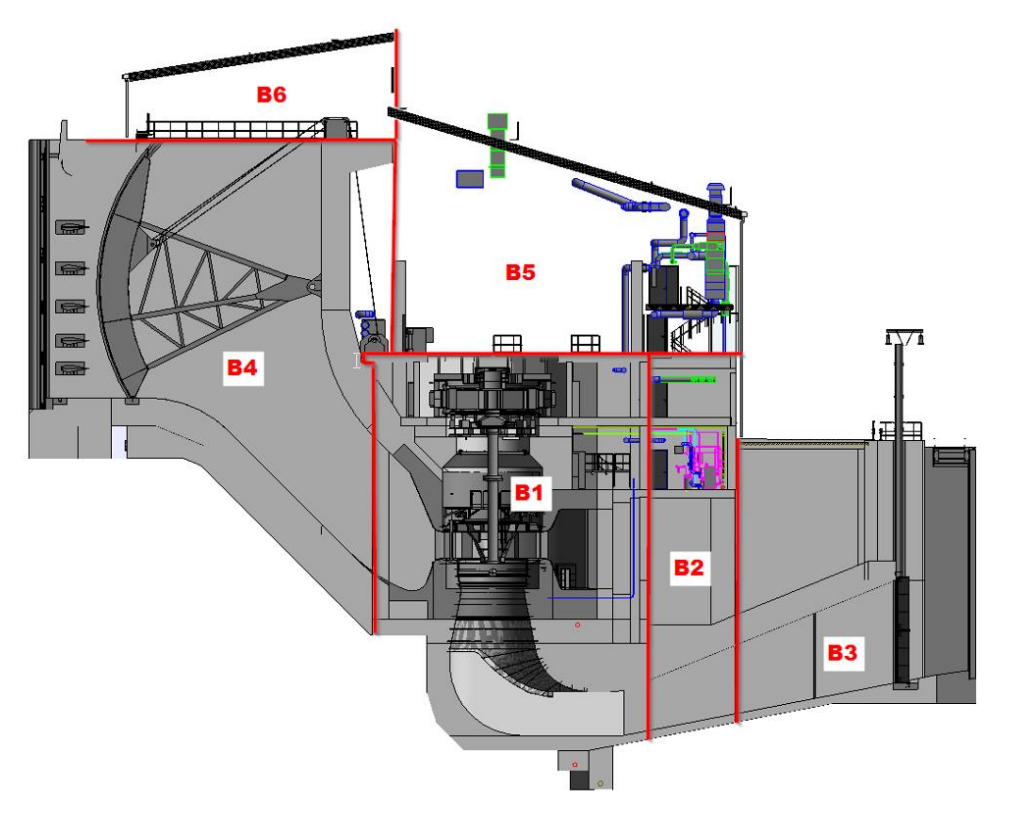

B 1: Turbincentrum
B2: Nedströmsdel
B3: Sugrör B4: Intag
B5: Överbyggnad – maskinsalsplan
B6: Överbyggnad – intag
25 maj 2022
Slutbesiktning av turbin och generator i G1 är genomförd!
16 maj 2022
Provdrift av aggregat G1 har varit i gång sedan början av maj och slutbesiktning är inplanerad vecka 20.
11 april 2022
G1 gick in på nätet.
24 mars 2022
Stagringen är en av få byggdelar i stål i ett vattenkraftverk. Den har till syfte att styra vattnet mot löphjulet med optimal kraft för att driva generatorn. Stagringen utgör det enskilt tyngsta lyftet i projektet med sina dryga 34 ton.
21 mars 2022
Under veckan genomförs gjutning i kraftstationen vilket kan medföra ökad trafik till och från stationen. Det kommer också att påbörjas våta prover, vilket är en del av drifttagningen av aggregat G1 och innebär att man testkör vatten genom stationen. Aggregatet planeras vara i drift i början av maj.
Fångdammen som byggdes revs under januari inför att utloppskanalen återigen skulle tas i bruk.
En hållbar betong
Till gjutningarna har man använt en klimatförbättrad betong som minskar både projektets klimatpåverkan och behovet av kylning i samband med att betongen ska härda.
3 februari 2022
När utloppskanalen från kraftverket kunde återfyllas med vatten så användes en uråldrig metod och miljövänlig dessutom. En hävertledning användes från dammens ovansida ner till kanalen som överledde 600 liter vatten per sekund. Det tog 53 timmar att fylla kanalen med 125 000 kubikmeter vatten.
20 september 2021
Arbetet i Rengård har rullat på bra under sommaren och nu under hösten fortsätter det med samma styrka.
När det gäller den befintliga kraftstationen, så arbetats det intensivt på plats med installation av ny turbin och generator.
Traversen i byggnaden byttes ut innan den gamla turbinen stoppades. Intagsluckan blästras och målas om och intagsgrindar håller på att tillverkas.
Hydrauliken på intaget i stationen kommer att bytas ut till vattenhydraulik, vilket är ett mer miljövänligt alternativ än oljehydraulik, som tidigare använts.
Externt på byggnaden kan man också se håltagning i väggen på kraftstationen. Detta görs för att en större intagshuv för ventilationen ska installeras.
Arbetet med att förbereda för den helt nya turbinen pågår också. Under sommaren har en fångdamm byggts och utloppskanalen har tömts på vatten. Detta för att kunna utföra sommarens bergarbeten.

Fångdammen

Utloppskanalen tömd på vatten
Bergarbetena har gått enligt plan och sista sprängdag var söndagen den 5 september. Betongarbeten är påbörjade för uppförandet av den nya kraftstationen. Entreprenören NCC kommer att använda sig av konceptbetong, som erbjuder tekniska fördelar och dessutom har en mindre miljöpåverkan jämfört med traditionell betong.
14 september
12 maj 2021
Nu på måndag, den 17 maj, stoppas det befintliga aggregatet i Rengård. Det är ett led i arbetet med att renovera anläggningen. Medan aggregatet står stilla leds vattnet om till spillfåran vid kraftverket.
14 april 2021
Bergschaktning har inletts! Det kommer att utföras sprängning 26 meter ner i berget. Arbetet förväntas pågå över sommaren.

Bergsschaktning pågår
11 mars 2021
Vi har nu fått ett positivt besked från Mark- och miljödomstolen angående vår utbyggnad med ytterligare en turbin i Rengård och vi förbereder för fullt för att kunna dra igång arbetet under våren.
4 februari 2021
Torsdagen den 4 februari hölls förhandlingar på Mark- och miljödomstolen i Umeå om utbyggnaden med ytterligare en turbin i Rengård. På plats fanns representanter från Skellefteå Kraft.
Domstolen meddelar sitt beslut den 11 mars.
29 oktober 2020
När kommunfullmäktige i Skellefteå kommun sammanträdde den 20 oktober godkände fullmäktige investeringen av ett nytt aggregat i Rengårds kraftverk.
Nu väntar vi på besked från Mark- och miljödomstolen.
13 oktober 2020
I sällskap av de sista skälvande höstfärgerna fortgår arbetet i Rengård och det händer en hel del på platsen.
Närmast på bilden ovan syns den nya tillfartsvägen till stationen. Bakom den går kabelgraven, som går mellan stationen och ställverksområdet.
Här ses gjutformen för transformatorfundamentet. I bakgrunden syns den nya tillfartsvägen till stationen samt vägen till ställverksområdet.
Fundamenten för bland annat den så kallade portalen, där energin levereras från ställverket till den stora elledningen, finns också på plats.
28 augusti 2020
Det förberedande arbetet inför renoveringen av den nuvarande kraftstationen fortsätter här under sensommaren och hösten.
I slutet av augusti förbereds det bland annat för det blivande ställverksområdet, ett batterirum och parkeringsytor.
Även arbetet med en befintlig tillfartsväg längs dammen har inletts. Vägen jämnas ut och förstärks.
24 augusti 2020
Nu har Mark- och miljödomstolen i Umeå kungjort vår ansökan om ytterligare ett aggregat vid Rengård vattenkraftverk.
Det innebär att handlingarna i målet finns tillgängliga på domstolen och hos den så kallade aktförvararen, i det här fallet Norsjö kommun.
Det var möjligt att lämna in synpunkter på ansökan fram till den 26 oktober 2020.
22 juni 2020
Arbetet med att planera och förbereda investeringarna i Rengård vattenkraftverk pågår för fullt.
En del av arbetet är att titta på hur vattenkraftverket ska se ut om vi får tillstånd att bygga ytterligare en turbin. Här nedan kan du se preliminära skisser på hur vattenkraftverket kan komma att se ut i framtiden.
På skisserna och på filmen ser du den befintliga byggnaden till höger och tillbyggnaden med de nya turbinen till vänster.
Illustrationer: Oscar Persson/Norconsult
11 juni 2020
Det förberedande arbetet vid Rengård vattenkraftverk har dragit igång.
Det som nu pågår är grävning för ny reservmatning till kraftverket. Det gör vi för att vi ska kunna börja arbeta med friläggning av ställverksytan.
Samtidigt så pågår grävning utanför stationen för att kunna leda bort dagvattnet från planen utanför porten.
Senare blir det fortsatt arbete med att bland annat anlägga en arbetsväg på området.
15 maj 2020
Planering för förberedande arbeten inför reinvestering av det befintliga aggregatet pågår.
De förberedande arbetena handlar bland annat om att göra i ordning parkering- och uppställningsytor samt yta för ny transformator. Dessa arbeten planeras göras i början av juni 2020.
1 maj 2020
Arbete med kompletteringar av ansökan för ytterligare ett aggregat pågår. Vi kommer att informera på denna webbsida när ansökan kungörs från domstolen.
12 december 2019
Ansökan om tillstånd att installera ytterligare ett aggregat vid Rengård kraftverk skickas in till Mark- och miljödomstolen i Umeå.
